أبرز 5 مشروعات تخزين الكهرباء في المغرب  لدعم التحول الطاقي واستقرار الشبكة

يراهن المغرب على مشاريع تخزين الكهرباء ضمن استراتيجيته الوطنية للتحول الطاقي، بهدف تعزيز استقرار الشبكة الكهربائية وتحسين كفاءة توزيع الطاقة.

يأتي ذلك في إطار مساعي رفع حصة الطاقة المتجددة إلى 52% من المزيج الكهربائي بحلول عام 2030، وصولًا إلى تحقيق الحياد الكربوني في أفق 2050.

وتتزايد الحاجة إلى حلول متقدمة لتخزين الطاقة الفائضة واستعمالها في فترات الذروة، في ظل ارتفاع إنتاج الكهرباء من المصادر المتجددة، لاسيما الطاقة الشمسية وطاقة الرياح.

وتتنوع تقنيات تخزين الكهرباء في المغرب بين التخزين الكهرومائي بالضخ وأنظمة البطاريات، ضمن مشاريع موزعة على عدّة مناطق :

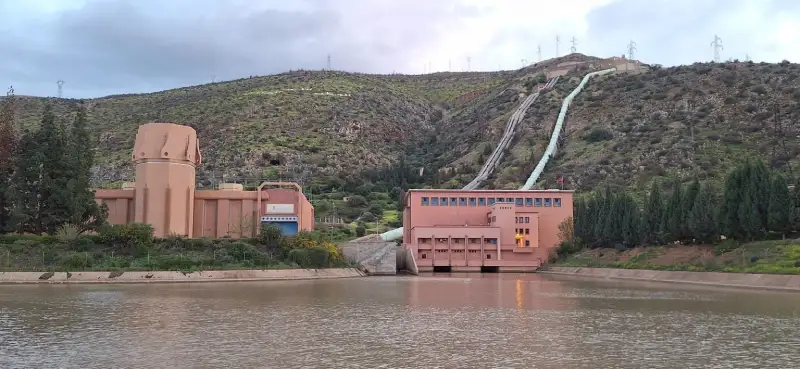

  • محطة أفورار الكهرومائية
  • أول وأكبر منشأة للتخزين بالضخ في المغرب
  • تقع في قرية أفورار- إقليم أزيلال
  • دخلت قيد التشغيل منذ عام 2004.
  • قدرة إجمالية مركبة تبلغ نحو 465 ميغاواط
  • تسهم في موازنة الأحمال الكهربائية وضمان استقرار الإمدادات
  • محطة عبدالمومن
  • إحدى أبرز مشاريع التخزين الكهرومائي في المغرب
  • تقع في إقليم تارودانت على بعد نحو 70 كيلومترًا شمال شرقي أكادير
  • تضم محطتين متكاملتين تعملان بتقنية تحويل الطاقة عبر الضخ
  • قدرة إنتاجية تصل إلى 350 ميغاواط
  • تعتمد على تخزين فائض الكهرباء خلال فترات انخفاض الطلب، ثم ضخّه مجددًا لتوليد الطاقة عند ارتفاع الاستهلاك

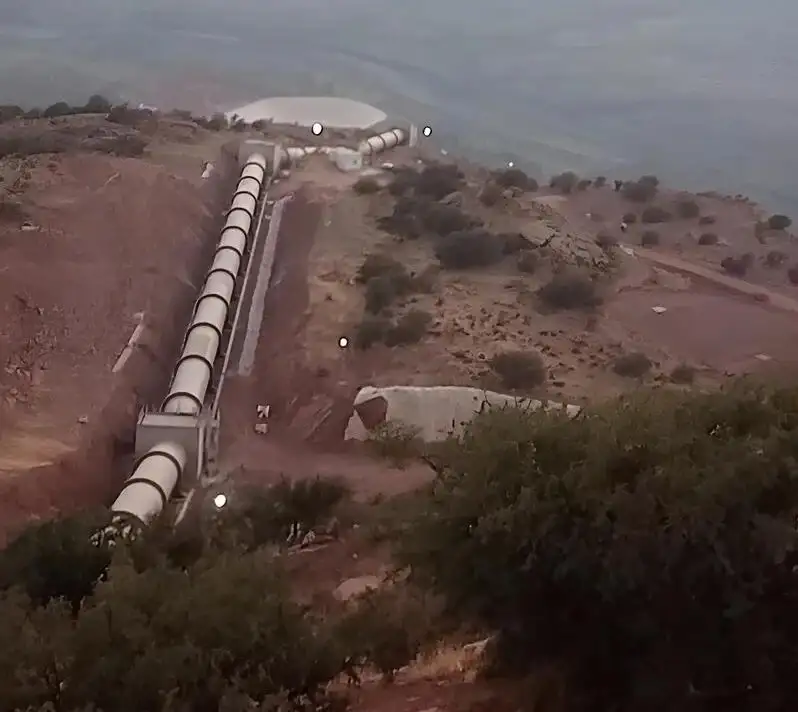

  • محطة “إفحصة”
  • مشروع كهرومائي يعتمد تقنية التخزين بالضخ في الشمال
  • استثماريناهز 450 مليون دولار، بتمويل دولي مشترك (البنك الدولي للإنشاء والتعمير، صندوق التكنولوجيا النظيفة، البنك الأفريقي للتنمية)
  • قدرة تخزينية تصل إلى 690 غيغاواط/ساعة سنويًا
  • قدرة توليد عند الذروة تبلغ 300 ميغاواط
  • مرتبطة بشبكة نقل كهرباء بجهد 400 كيلوفولت
  • تعتمد أنظمة تحكم متقدمة لرفع كفاءة التشغيل وتقليل التأثيرات البيئية
  • الهدف : امتصاص فائض الكهرباء المنتجة من محطات الطاقة الشمسية والرياح وضخّها مجددًا إلى الشبكة عند الحاجة.
  • مشروع تخزين  في 6 مناطق
  • مشروع تخزين الكهرباء بالبطاريات يشمل 6 مناطق : القنيطرة – سطات – تطوان – تيط مليل – خنيفرة – خريبكة.
  • قدرة إجمالية تصل إلى 800 ميغاواط
  •  سعة تخزينية تصل إلى 1600 ميغاواط/ساعة
  • يشمل التصميم والتوريد والبناء والتشغيل والصيانة طويلة الأمد
  •  يُتوقع تشغيله خلال عام 2026 أو الربع الأول من 2027
  •  الهدف : رفع قدرة الشبكة على استيعاب الطاقة المتجددة وتحسين استقرارها
  • نور ميدلت 2 و3
  • أول مشروع لتطوير منظومة تخزين الكهرباء المنتجة من الطاقة الشمسية بالبطاريات ( منح العقد لشركة سعودية في غشت 2025)
  •  يشمل  محطتي “نور ميدلت 2” و”نور ميدلت 3”.
  • قدرة 400 ميغاواط لكل محطة
  •  سعة تخزينية تبلغ 602 ميغاواط/ساعة
  •  قدرة قصوى تصل إلى 230 ميغاواط/ساعة خلال فترات الذروة
  • يُنفذ وفق نموذج “البناء – التملك – التشغيل”  ضمن اتفاقيات شراء طاقة تمتد لـ30 عامًا.
  •  يساهم في خفض نحو 1.2 مليون طن من انبعاثات ثاني أكسيد الكربون سنويًا
  • الهدف : دعم تلبية الطلب المتزايد على الكهرباء خلال أوقات الذروة.
  • منظومة متكاملة

تؤكد هذه المشاريع توجه المغرب نحو بناء منظومة طاقية متكاملة تعتمد على الابتكار وتنوع تقنيات تخزين الكهرباء.

ويُنتظر أن يساهم هذا التوجه في تعزيز استقرار الشبكة الكهربائية وتقليص الاعتماد على الوقود الأحفوري.

في عام 2024، ارتفعت سعة توليد الكهرباء المتجددة -للعام الخامس على التوالي-، لتصل لتصل إلى 4.37 غيغاواط مقابل 4.1 غيغاواط في عام 2023.

  • المصدر:  منصة طاقة المتخصصة
